厨房自动灭火系统安装施工全流程:从现场勘查到竣工验收的7个关键步骤

为什么安装施工质量决定灭火系统效果?

厨房自动灭火系统是餐饮后厨消防安全的最后一道防线。但再好的设备,如果安装施工不规范,在真正火灾发生时可能无法正常启动。本文从实际工程经验出发,梳理从前期勘查到竣工验收的完整流程,帮助餐饮企业、食堂管理方和工程商了解安装施工的关键节点和验收标准。

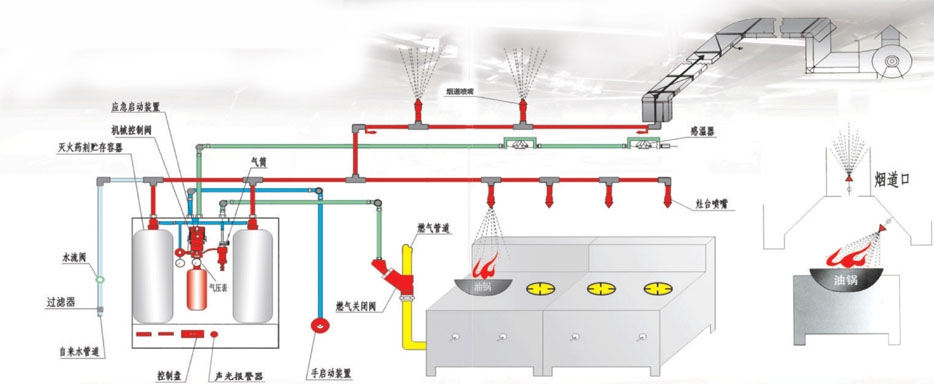

第一步:现场勘查与方案设计

安装施工的第一步是现场勘查。工程师需要到后厨实地测量并记录以下关键信息:

  • 灶具数量与类型:燃气灶、电磁炉、炸锅、煲仔炉等,每类灶具的保护需求不同
  • 排烟罩尺寸与结构:长度、宽度、油烟走向,确定喷嘴布置密度
  • 油烟管道走向:管道直径、长度、弯头位置,判断是否需要管道专用喷嘴
  • 燃气管道位置:确定燃气切断阀安装位置
  • 控制箱安装位置:需靠近出口、便于手动启动,同时远离高温明火区域
  • 感温探测器布置点:每个灶眼上方、排烟罩内部、油烟管道入口
  • 药剂瓶组安放空间:需通风、防潮、便于检修

勘查完成后,根据灶具热功率、排烟罩面积和管道长度,计算出所需的喷嘴数量、药剂容量和管路走向,出具安装方案图和配置清单。

第二步:材料进场与备料核对

施工前,所有材料需按方案清单逐一核对:

  • 药剂瓶组:检查生产日期、有效期限、压力指示是否在绿区
  • 喷嘴:灶台喷嘴、烟罩喷嘴、管道喷嘴分类型清点,数量不得少于方案要求
  • 管路与管件:不锈钢管、三通、弯头、接头,检查有无锈蚀或变形
  • 控制箱:确认型号、手动/自动切换功能、声光报警是否正常
  • 感温探测器:按设计点位数量核对,备用不少于2个
  • 燃气切断阀:口径与燃气管道匹配,带手动复位功能
  • 辅材:固定支架、扎带、密封胶、防火堵料、线缆

第三步:管路敷设与喷嘴安装

这是施工中最关键的环节,直接影响灭火剂喷射覆盖范围:

  1. 主管路敷设:从瓶组柜沿墙或吊顶内敷设不锈钢主管路,坡度按设计走向,避免积液
  2. 支管路分支:在排烟罩上方按灶眼位置分支,每个分支对应一个灶台喷嘴
  3. 灶台喷嘴安装:喷嘴对准灶具中心,高度距灶面约1.2-1.5米,喷射角度覆盖整个灶面
  4. 排烟罩喷嘴安装:安装在排烟罩内部,间距不超过1.5米,确保覆盖整个烟罩区域
  5. 管道喷嘴安装:在油烟管道入口处安装专用喷嘴,管道超过3米时增设中间喷嘴
  6. 接头密封:所有管路接头使用耐高温密封胶,防止药剂泄漏

第四步:感温探测器与控制系统安装

感温探测器是系统的”眼睛”,安装位置直接影响响应速度:

  • 灶眼上方:每个灶眼正上方安装1个感温探测器,高度距灶面约1.8-2.0米
  • 排烟罩内部:在排烟罩内安装1-2个探测器,检测烟罩内温度异常
  • 油烟管道入口:管道入口处安装1个,探测管道内温度
  • 控制箱:安装在厨房出口附近、易于操作的位置,高度距地面1.4-1.5米
  • 线缆连接:所有探测器信号线缆穿金属管保护,远离高温热源
  • 声光报警器:安装在厨房内和厨房外明显位置

第五步:燃气切断阀联动安装

燃气切断阀是厨房灭火系统的重要联动装置。当系统启动时,必须同时切断燃气供应,防止二次爆燃:

  • 切断阀安装在燃气表后端、灶具供气主管道上
  • 与控制系统联动接线,确保灭火信号触发时立即关闭
  • 安装后手动测试切断和复位功能,确认阀门动作灵活
  • 不得在切断阀前后安装旁通管道

第六步:系统调试与联动测试

安装完成后,不能直接投入使用,必须先进行系统调试:

  1. 管路气密性测试:使用氮气加压至工作压力的1.5倍,保压30分钟,压降不超过5%
  2. 感温探测器模拟测试:使用专用加温工具逐点测试,确认每个探测器能正常触发信号
  3. 控制系统功能测试:测试手动启动、自动启动、紧急停止、声光报警、燃气切断联动
  4. 模拟喷射测试(如条件允许):使用清水代替药剂,验证喷嘴覆盖范围和喷射均匀性
  5. 复位功能测试:确认系统复位后所有部件回到待命状态

第七步:竣工验收与资料移交

竣工验收是施工的最后一步,也是项目交付的正式节点:

  • 竣工资料:包括安装方案图、产品合格证、调试记录、隐蔽工程验收记录、操作手册
  • 消防验收:配合消防部门或第三方检测机构进行现场验收
  • 使用培训:对厨房操作人员进行系统使用培训,包括手动启动、紧急停止、日常检查要点
  • 维保签约:签订定期维保协议,明确巡检周期、药剂更换时间、应急响应承诺
  • 交付签字:双方确认验收合格后签字,移交全部资料

安装施工常见问题与注意事项

Q1:老厨房改造比新厨房安装更难吗?

老厨房改造确实更复杂,因为需要在不影响正常营业的前提下施工。通常做法是分区域、分时段施工,利用非营业时间(夜间或休息日)进行主要管路敷设和喷嘴安装。但老厨房的管路走向可能受限,勘查时需要更细致。

Q2:施工周期一般多久?

标准后厨(6-8个灶眼):勘查+方案1天,材料准备1天,安装施工2-3天,调试+验收1天。总计约5-7个工作日。大型中央厨房或连锁餐饮需根据实际情况延长。

Q3:施工期间厨房需要停业吗?

管路敷设和喷嘴安装可能需要分区域短时停火,但一般不需要完全停业。系统调试和联动测试阶段建议安排在非营业时间,避免影响正常运营。

Q4:安装施工需要什么资质?

厨房自动灭火系统的安装施工应由具有消防设施工程专业承包资质的企业执行。施工人员应经过产品厂家培训并持有上岗证。苏州尚安消防提供从设计、安装到验收的全流程服务,确保符合GB 50263等相关标准。

总结

厨房自动灭火系统的安装施工是一个专业性强、细节要求高的系统工程。从勘查设计到竣工验收,每一步都关系到系统能否在关键时刻发挥作用。选择有经验的施工团队,严格按规范执行,才能真正保障厨房消防安全。
